钢筋翻样翻的好,工程盈利不会少!来看看高手项目如何钢筋翻样?
作者:而立居士发布时间:2022-06-03分类:施工技术浏览:1101评论:0
工程项目要想盈利就得向精益管理要效益,推广钢筋精益化管理势在必行。当前的钢筋翻样大多由劳务队主导,成为总包管理中最短的那块板,需要通过构建精细翻样来补上。一起来看看钢筋翻样高手是如何通过翻样优化,实现降本增效!
一
共性
1、钢筋调整值

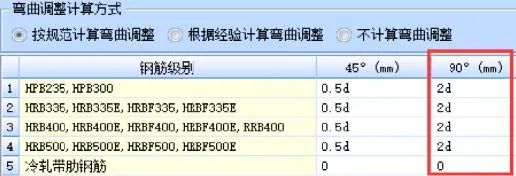

钢筋在弯折时,外皮伸长,内皮缩短,只有中心线不变;且现在很多甲方都采用中心线汇总钢筋量。
某项目采用钢筋都为HRB400级钢筋,中心线与外皮差值为2d(d为纵筋直径),在进行钢筋翻样时,就应该扣除。
效果:依据国家规范、计量规则进行翻样工作,实现降本增效。
提示:对翻样人员做好交底工作,采用手工翻样的,在计算单构件钢筋总长时,扣除钢筋调整值;使用软件翻样的,需在模型设置里选用按照规范扣除调整值。
2、变截面值<1/6时,钢筋采用贯通做法
某工程为大型综合体,楼层用途、构件受力情况各有不同,墙、柱、梁构件变截面情况非常平常。
根据图集P68、74、87页注释,变截面值<1/6时,都可按照图集采用打完贯通做法。
效果:依据图集策划,实现降本增效。
提示:对翻样人员做好交底工作,墙、 柱、梁变截面值<1/6时,必须采用贯通做法。
3、钢筋循环下料,减少余料钢筋
某工程大量桩基础层台,且尺寸基本都不合钢筋下料模数;以层台尺寸7.5米*7.5米为例,扣除保护层,下料长度为7.4米,按照以往下料方法,都是用9米原材直接截取7.4米,剩下1.6米余料钢筋,就算直螺纹连接成3.2米长钢筋再利用,也很难消化完,到最后还是成为废料。

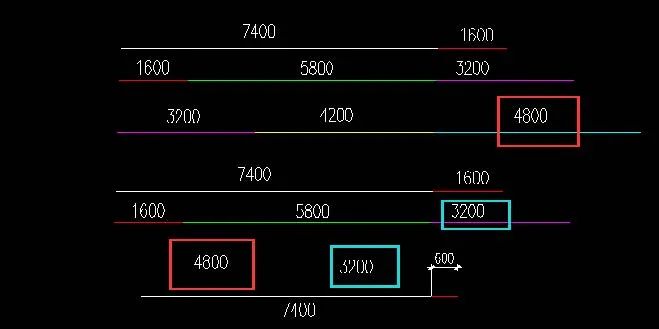

优化实施:经过项目钢筋翻样管理人员组织策划,在下料前对分包单位管理人员及分包单位钢筋翻样人员进行了单项工作交底,按照循环下料方法以减少余料,提高钢筋原材利用率。如层台尺寸7.5米*7.5米,钢筋间距@100,总共需要钢筋成品钢筋150根;用9米原材下料:先用25根钢筋截取7.4米,剩1.6米;用25根9米原材截取5.8米与之直螺纹连接,余3.2米,再用25根9米原材截取4.2米,余4.8米;此段钢筋先放着,再用25根9米原材截取7.4米,剩1.6米;用25根9米原材截取5.8米与之直螺纹连接,余3.2米;最后用4.8米钢筋接3.2米钢筋成8米直材,截取7.4米,剩0.6米(25根)。
效果:减少余料、废料钢筋,提高原材使用率,实现降本增效。
提示:对翻样人员做好交底工作;钢筋翻样时,就必须要在钢筋下料单里体现此下料思路。
二
基础

4、底板钢筋与墙钢筋贯通策划
某项目图纸中,侧墙钢筋与基础底板钢筋等级、直径、间距完全相同。
经项目组织策划,对现场施工难度、结余钢筋量差进行分析比对,决定采用侧墙钢筋与底板钢筋贯通做法。
效果:钢筋能通则通,实现降本增效。
提示:对翻样人员做好交底工作;此策划会增加现场绑扎难度,施工过程中,对分包现场施工应进行指导。

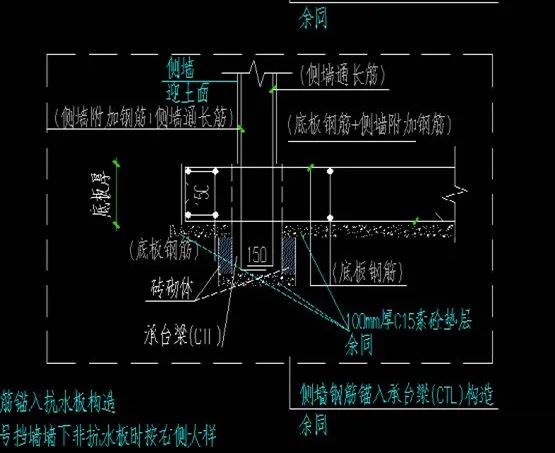

5、底板钢筋采用变径套筒
某项目主楼基础筏板厚度设置在不同区域也不相同;筏板配筋也不相同,图纸中并采用互锚搭接。
通过项目策划,此处钢筋可采用变径套筒连接,减少钢筋互锚。
效果:钢筋能通则通,实现降本增效。
提示:与设计、监理做好沟通,对翻样人员做好交底工作。

6、多层底板钢筋的计算
钢筋锚固一般都从相交结构面算起。
某项目基础钢筋层数为二层以上,每往上一层钢筋锚固应减短;底部钢筋长度也应减短,保证其之间最小净距。
效果:精打细算,实现降本增效。
提示:对翻样人员做好交底工作,其他类型基础层,只要钢筋层数为二层以上时,都应该参照此策划。
三
柱
7、柱纵筋下料尺寸策划
优化背景:某项目框架结构,地下三层,每层层高均不合钢筋下料模数,钢筋加工时,如果根据楼层高度下料,将会出现大量的废料。
翻样时,充分考虑钢筋下料模数。
效果:精打细算,减少和钢筋余料,提高钢筋原材使用率。
提示:对翻样人员做好交底工作。

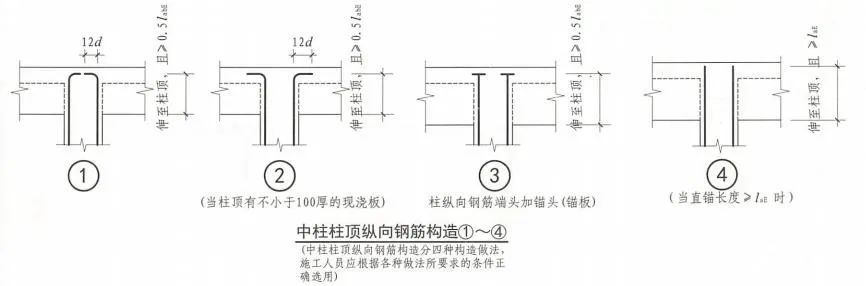

8、中柱顶层节点策划
优化背景:图集中提供了多种顶层柱锚固形式;但在设计施工图中,一般都未给出具体大样。
优化实施:经策划,满足直锚时,按节点4施工施工;不满足直锚时,按节点3施工。
效果:选用正确节点,避免钢筋浪费;还有利于现场施工。
提示:熟悉图集做法,根据不同节点选用对应节点。
四
墙
9、基础墙插筋贯通楼层,减少钢筋接头
某项目地下室三层,外墙需到正负零位置收头。
通过策划,直接将地下室外墙钢筋由筏板基础插筋伸至地下二层楼面板上,减少钢筋连接费用。
效果:减少钢筋连接成本,实现降本增效。
提示:施工前,应提前搭设好外架;内墙钢筋只在一层布置时,也可采用同样施工方法。对翻样人员做好交底工作。

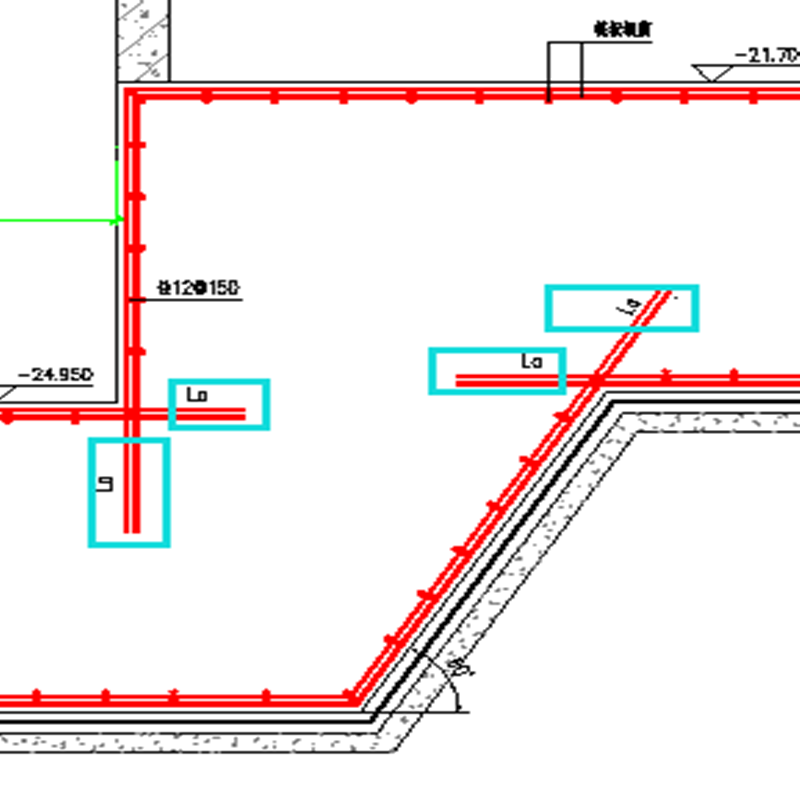

10、墙筋搭接长度
钢筋采用绑扎搭接时,搭接长度除了和抗震等级、砼等级、钢筋等级、钢筋直径有关以外,还和搭接百分率有关。

某项目单侧外墙长度300米,水平钢筋C14,因现场施工需求,还是得采用绑扎搭接。按照图集注释,墙体水平筋采用绑扎搭接时,需要相互错开长度≥500,搭接长度1.2Lae。
效果:正确理解图集,避免钢筋浪费。
提示:对翻样人员做好交底工作;墙体竖向钢筋绑扎搭接长度也是1.2Lae。

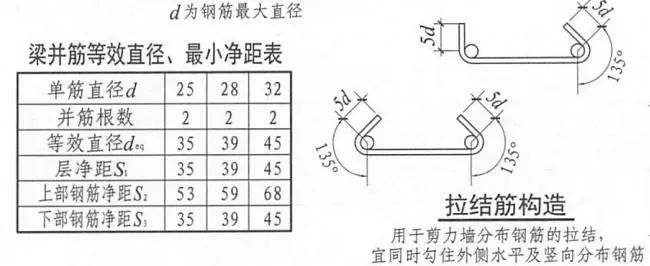

11、墙拉结筋弯折长度
墙体拉结筋一般都采用A6.5钢筋进行加工,因钢筋直径较小,现场加工不便,弯折平直段长度都是按照单肢箍做法,按照10d加工。
按照图集P62页注释,墙体拉结筋弯折平直段长度5d即可。
效果:正确理解图集,避免钢筋浪费。
提示:对翻样人员做好交底工作;现场施工时,应进行现场指导。
五
梁

12、框架梁底筋贯通策划
某项目有框架结构,轴网尺寸8.6米*8.6米,从B3层到6层框架梁主筋多为C25,梁柱节点约1600个。
经项目策划,支座两侧钢筋直径相同时,全部贯通,减少钢筋互锚锚固。
效果:钢筋能通则通,减少钢筋浪费;核心区钢筋锚固减少还能提高砼浇筑质量。
提示:对翻样人员做好交底工作,按照能通则通原则翻样。
13、支座两端梁号不同,钢筋等级、直径相同时,翻样优化
某项目民用和人防分别由两个设计院单独设计。
钢筋翻样前,先将两张图合在一张图上,如配筋信息相同时,就必须在支座处贯通。
效果:钢筋能通则通,减少钢筋浪费。
提示:在同一张图上,支座两边梁编号不同但配筋信息相同,翻样时都必须将钢筋在支座处贯通。
六
板
14、搭接率策划
楼板尺寸较长且板钢筋直径≤14时,钢筋需要绑扎搭接;且很多甲方明确搭接不另计费。
某项目楼层,板配筋为C14双层双向钢筋网片,钢筋砼标号C40,按照50% 搭接率需要钢筋570mm,按照25%搭接率需要钢筋490mm;经策划,全部采用25%搭接率,每个接头可节约钢筋16%。
效果:选用最优做法,实现降本增效。
提示:对翻样人员做好交底工作。
本篇文章来源于微信公众号: 建筑工程鲁班联盟
相关推荐
你 发表评论:
欢迎- 施工技术排行
- 公益广告(请勿拦截)
-
- 最近发表
-
- 关于建设工程企业资质告知承诺申报情况的公示
- 关于建设工程企业资质专家审查意见的公示
- 房屋市政工程生产安全重大事故隐患判定标准(2024版)宣传海报
- 2024《房屋建筑与装饰工程工程量计算标准》7大变化,不容错过!
- 住建部发布2024版《房屋建筑与装饰工程工程量计算标准》等9项国家标准
- 水利部关于发布《水利工程设计概(估)算编制规定》及水利工程系列定额的通知
- 住房城乡建设部关于印发《房屋市政工程生产安全重大事故隐患判定标准(2024版)》的通知
- 2025年7项实验室年度计划,一个都不能少!
- 关于印发《济南市房屋建筑工程建设、施工、监理单位法定代表人及项目负责人到岗履职记分实施意见(试行)》的通知
- 关于山东省新型建筑工业化产业链链主名单(第一批)的公示
- 信息统计
-
- 文章总数:1339
- 页面总数:10
- 分类总数:44
- 标签总数:11
- 评论总数:14
- 浏览总数:1256620
